这是一份电动吊篮安装、拆卸施工方案的框架和主要内容。请注意,这只是一个通用模板,具体项目需要根据现场情况、设备型号、当地法规标准进行调整和细化,并由具备相应资质的专业人员进行操作。
---
"电动吊篮安装、拆卸专项施工方案"
"1. 工程概况"
"工程名称:" [填写具体工程名称]
"工程地点:" [填写具体工程地点]
"吊篮型号:" [填写吊篮具体型号,如:XXX-XX]
"吊篮数量:" [填写吊篮数量]台
"用途:" [填写吊篮主要用途,如:外墙装饰、保温、涂料等]
"安装/拆卸地点:" [描述建筑结构类型,如:XX号楼外墙、XX厂房屋面等]
"主要依据:"
《建筑施工工具式脚手架安全技术规范》(JGJ 202)
《建筑施工高处作业安全技术规范》(JGJ 80)
《建筑施工高处作业安全技术规范》(JGJ 33)
《建筑施工起重吊装工程安全技术规范》(JGJ 276)
《电动吊篮》(GB/T 19154 或相关行业标准)
本项目设计图纸及相关技术文件
吊篮产品说明书及出厂合格证
"2. 编制
相关内容:
1.编制依据
1.1编制目的
施工地点位于 ,本工程外墙抹灰、保温、涂料高处作业施工采用电动吊篮。1.2编制依据
1)《高处作业吊篮》GB19155-2017;
2)《建筑施工工具式脚手架安全技术规程》JGJ202-2010;
3)《建筑施工安全检查标准》JGJ59-2011;
4)《建筑施工高处作业安全技术规范》JGJ80-2016;
5)《施工现场临时用电安全技术规范》JGJ46-2005;
6)《建筑工程预防高处坠落事故若干规定》建设部;JB/T11699-2013高处 作业吊篮安装、拆卸使用技术规程;
7)《高处作业吊篮使用说明书》;
8)《工程装饰及结构施工图纸和施工组织设计》;
9)《国家和行业颁布的有关现行设计和施工规范及标准》。
2.工程概况; 楼,楼高36层,施工最高度约108米,建筑结构形式为剪力墙结构,耐火等级为地上 级,屋面防水等级为 级。该楼外墙墙面工程30楼以下采用电动吊篮施工。电动吊篮型号为ZLP630,此电动吊篮性能先进,升降安全,拆装方便、设备高效,是外墙装饰工程的首选。
本工程施工高度最高约___米,根据现场实际情况电动吊篮作业分为两个部分,第一部分从楼顶屋面正常安装,经安装公司租赁公司及使用单位协商前臂支点架在钢支撑上(部分支点因屋面造型原因,无法安装钢支撑,支点要架在女儿墙上,后附架设女儿墙计算书),将使吊篮前臂支点缩短增加吊篮使用安全性,另在女儿墙上面支点垫放不低于10厘米木方。

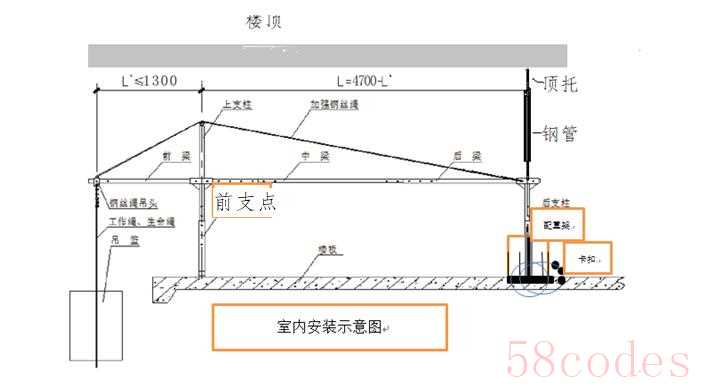

第二部分因30楼以上有腰围造型位置,采用钢管架施工,电动吊篮无法按正常程序安装,经安装公司与使用单位协商,采用30层及31层室内安装,因室内位置安装空间局限性,无法正常使用配重固定,故采用地面打孔固定,每个配重架打4个孔,用2根8.3mm钢丝绳交叉绑牢固定,每根钢丝绳使用3个卡扣。然后用钢管和顶丝加固于屋顶。
3.高处作业吊篮简介及施工特点
3.1 ZLP高处作业电动吊篮整体结构组成
(1)悬吊平台:是施工人员的工作平台,主要由1.5m、2m及2.5m长的基本节拼接而成,最长可达6.0 m长。
(2)提升机:是悬吊平台的动力部件,采用电动爬升式结构,其“S”型或“α” 型钢丝绳输送机构保证了吊篮的额定载重量和优良可靠的升降和防滑性能。
(3)悬挂机构:采用方钢拼装,尾部配重平衡,通过钢丝绳来悬挂悬吊平台的装置。
(4)电器控制箱:每台吊篮配有一独立的电气控制箱,实现对吊篮的上升、下降、调平、超高限位报警控制。
(5)安全锁:LSF型断绳防倾斜式安全锁是悬吊平台关键的安全保护装置。当工作钢丝绳突然发生断裂或悬吊平台倾斜3~8°时,能自动快速地锁牢安全钢丝绳,保证悬吊平台不坠落或继续倾斜。
(6)配重:正常安装每台吊篮配备25KG钢筋混凝土块40个,(总重量不低于900KG)。本工程部分吊篮采用地面打孔,用钢丝绳固定。
(7)其他安全装置还有急停装置、限速保护、手动缓降等。
3.2、高处作业吊篮施工特点
高处作业吊篮是适用于高层及多层建筑物的外墙施工及装饰装修工程,能替代传统脚手架、提升架形式进行外墙施工,是高效率、多功能的高处作业施工机具,具有以下特点:
(1)吊篮搭设方便快捷,悬挂机构采用配重平衡且无需预留预埋,不影响屋面防水与施工。也可预留预埋锚环(或钻孔用钢丝绳捆绑),这样,既减轻屋面承载量又减省了配重搬运量。
(2)电动吊篮为电力驱动,升降速度为9m/min,工效高,机动灵活。
(3)吊篮施工安全有充分保障。ZLP高处作业电动吊篮系符合GB19155-2017国家标准生产的定型产品,具有断绳防倾斜安全锁、急停装置、限速保护、手动缓降等安全装置。
(4)吊篮一般可根据建筑物外形组合为1.5m~6.0m等不同长度,同时还可轻松实现移机覆盖不同的作业面。特殊部位还可制作异形吊篮作特殊处理,可以很好地满足施工需要。
由于吊篮能上下、纵横方向贯通施工,克服了提升架、挑架等外架形式分段施工的局限,能够更好地保证外装工程质量。
3、主要技术参数
| 序号 | 整机及分项 | 技术参数 | 配置及数量 | 说明 | |
| ZLP630型 | ZLP630型 | ||||
| 1 | 额定荷载 | 630kg | |||
| 2 | 升降速度 | 9~11m/min | |||
| 3 | 吊篮平台 | 钢制组合平台 | 长1500~6000宽700 | 单位mm | |
| 4 | 钢丝绳 | 4X31SW+FC-8.3(或8.6)破断拉力54kN | 2根工作绳2根安全绳 | ||
| 5 | 提升机 | 卷绳方式 | “α”形 | 2个 | |
| 额定提升力 | 6.3kN | ||||
| 6 | 电动机 | 功率 | 1.5kW | 2个 | |
| 电压 | 380V | ||||
| 制动力矩 | 15N·m | ||||
| 7 | 安全锁 | 类型 | LSF30摆臂式防倾斜 | ||
| 锁绳角度 | ≤8° | 2个 | |||
| 8 | 悬挂机构 | 长度 | 6m | 2套 | |
| 调节高度 | 1.15~1.7m | ||||
| 前梁伸出长度 | ≤1.5m | ||||
| 9 | 自重 | 吊篮平台 | 386㎏ | 不含钢丝绳质量 | |
| 悬挂机构 | 303㎏ | 不含配重 | |||
| 配重 | ≥900㎏ | 40块每块25㎏ | 混凝土配重 | ||
| 整机 | 1789㎏ | 不含钢丝绳质量 | |||
| 10 | 生命绳 | 4X31SW+FC-8.3破断拉力54kN | 1根 | 钢丝绳 | |
备注:根据现场实际确定具体安装的吊篮平台尺寸型号规格(不得大于6米)。
4、高处作业吊篮布置及安装方式
4.1、高处作业吊篮平面布置
本工程外墙进行一次性施工。根据现场对楼层结构的观测和对图纸的分析,在沿楼层边缘分批次布置吊篮,预计安装 66 台,实际数量以现场安装为准。(详见55页吊篮安装平面位置图)
4.2、高处作业吊篮篮体的拼装
将部分篮筐运至地面相应位置,保护好地面进行拼装。将部分篮筐用室内电梯运至屋面相应位置进行拼装。在使用室内电梯运输过程中需轻拿轻放,保护电梯箱内完整性,楼面篮筐拼装位置需用木板铺垫,保护裙楼屋面完整性。

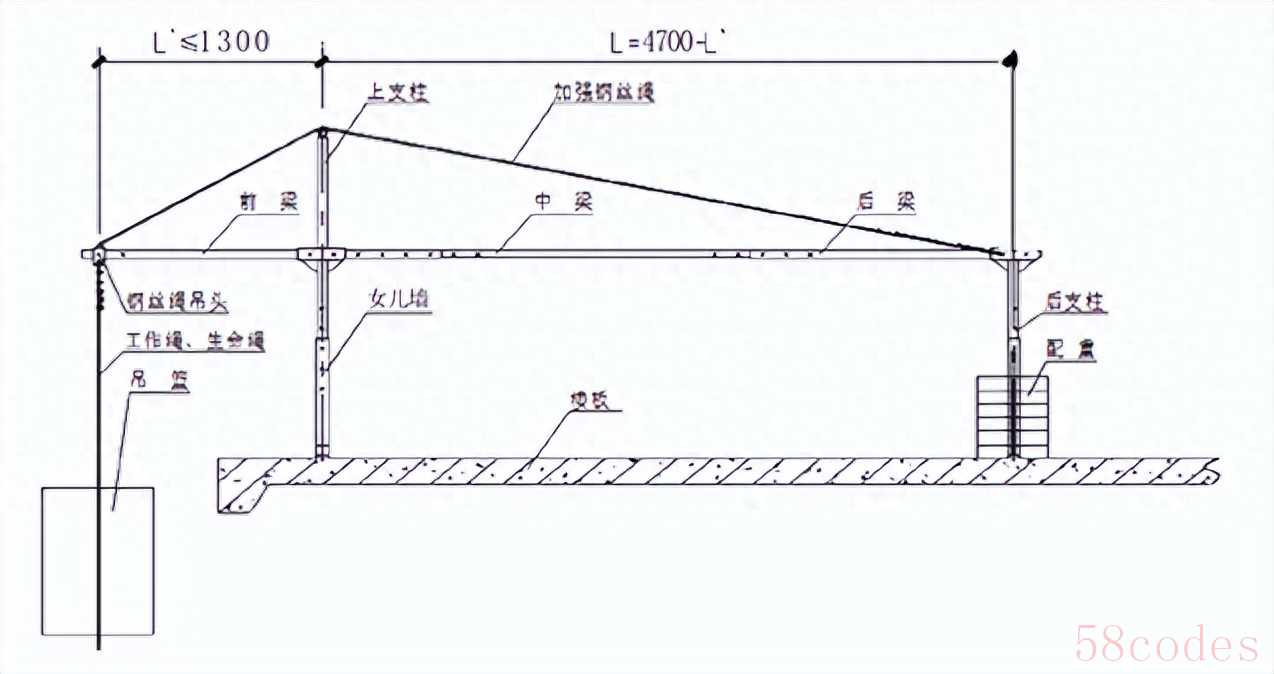

4.3、上部悬挂机构的安装
本工程中高处作业吊篮上部悬挂架构安装于楼顶,均采用标准安装方式。在使用室外电梯时需轻放,运抵楼面后需清楚楼面障碍(设备、混凝土墩)等。吊篮安装处用木板铺垫保护。前梁安装于前支架上,后梁安装于后支架上,并在后支架上安装配重进行平衡。详见下图:


本工程中高处作业吊篮上部悬挂架构安装于楼面层转角处等悬挑长度较大位置时,避免墙面打孔均采用楼顶面打孔锁钢丝绳从屋檐往下放.
吊装完成后,吊篮与外墙面之间的距离不小于二十公分,吊篮与吊篮之间的距离不小于五十公分。
吊篮的分批安装布置时应考虑故障施救。在整个施工阶段任何一个部位不得一台吊篮单独布置使用,相邻位置必须同时布置吊篮,以供吊篮出现故障时施救使用。
5、ZLP系列电动吊篮的验算
5.1、ZLP630标准安装方式验算
(1)吊篮主要技术性能参数:
额定载荷:630kg(本工程中最高限载500kg)
升降速度:9m/min
吊篮平台尺寸:长1500mm~6000mm×宽700mm
吊篮平台质量:386 kg
悬挂机构质量:303kg
配重质量:1000kg
最大安装高度:90m
钢丝绳质量:4×0.27×90=98kg
钢丝绳:4*31SW*FC-8.3,破断拉力54kN
(2)荷载计算
吊篮的风荷载标准值
=
×
×
×
=1×1.3×2.0×300=780 N/㎡
:荷载标准值。
:风振系数,一般情况取1。
:风荷载体型系数,查《建筑施工工具式脚手架安全技术规范》JGJ202-2010中表4.1.2-4,取1.3φ。表中挡风系数φ应按1计算。即
=1.3。
:风压高度变化系数,按《建筑结构荷载规范》GB50009-2012中表8.2.1中规定取值,此处按建筑高度约100米,地面粗糙度C级(有密集建筑群的城市市区)。即
=2.0。
:基本风压值,按《建筑结构荷载规范》GB50009-2012附表E.5中R=50年的规定取值,即
=300N/㎡。
=
×
=780 N/㎡×6m×1.18m=5522.4N
:吊篮的荷载标准值;
:荷载标准值;
:吊篮受风面积。
(3)吊篮竖向荷载标准值计算
=(
+
)/2=(386×9.8+98×9.8+500×9.8)÷2=4822N
:吊篮工作钢丝绳竖向荷载标准值;
:吊篮平台及钢丝绳自重标准值;
:吊篮额定荷载(本工程中限载500kg)。
(4)吊篮水平荷载计算
吊篮水平荷载可只考虑风荷载,并由两根钢丝绳各负担1/2,计算如下:
=
/2=5522.4÷2=2761.2N
:吊篮工作钢丝绳水平荷载标准值;
:吊篮的风荷载标准值;
(5)(工作钢丝绳承载能力验算
=K√
+
=9×√48222+2761.22=50256N <54000N
实际安全系数
K = 54000N÷√
+
= 54000N ÷√48222+2761.22 =11.19
:吊篮工作钢丝绳所受拉力;
:安全系数,选取9;
根据GB19155-2017《高处作业吊篮》8.10.2条:“工作钢丝绳最小直径应不小于6mm。“安全钢丝绳应不小于工作钢丝绳相同的型号、规格,在正常运行时,安全钢丝绳应处于悬垂状态。”
实际采用南通兴泰金属制品有限公司生产的4×31SW+FC-8.30 “高处作业吊篮用钢丝绳”,直径Φ8.3mm,破断拉力54KN,符合标准要求。
(6)抗倾覆系数验算(配重悬挂支架与平台载荷计算)
根据《JGJ202-2010建筑施工工具式脚手架安全技术规范》.GB19155-2017《高处作业吊篮》6.5.5.3条“在正常工作状态下,吊篮悬挂机构的抗倾覆力矩与倾覆力矩的比值不得小于3”。

按本工程中限载500kg,外挑长度1300 mm进行验算。
R = M÷M' = (F×L)÷(W×L' )
= (1000×9.8×4.7N·m)÷(984×9.8×1.3N·m)=3.6>3,满足要求。
R——抗倾覆系数
F——上部悬挂机构后端钢丝绳拉力
W——吊篮平台质量386kg、钢丝绳98kg与额定载荷500kg
L——配重距前支点距离
L'——钢丝绳悬挂点距前支点距离1300㎜
5.2、ZLP630系列加长前梁安装验算
(1)吊篮主要技术性能参数:
额定载荷:630kg(本工程中最高限载500kg)
升降速度:9~11m/min
吊篮平台尺寸(此位置最长按5米计算):1500~5000mm×690mm×1180mm
吊篮平台质量:386 kg
悬挂机构质量:303 kg
最大安装高度:98m
钢丝绳质量:4×0.244×100=98kg
钢丝绳:4*31SW*FC-8.3,破断拉力5400kN
(2)荷载计算
吊篮的荷载标准值
=
×
×
×
=1×1.3×2.0×300=780N/m2
:荷载标准值。
:风振系数,一般情况取1。
:荷载体型系数,查《建筑施工工具式脚手架安全技术规范》JGJ202-2010中表4.1.2-4,取1.3φ。表中挡风系数φ应按1计算。即
=1.3。
:风压高度变化系数,按《建筑结构荷载规范》GB50009-2012中表7.2.1中规定取值,此处按建筑高度100米,地面粗糙度C级(有密集建筑群的城市市区)。即
=2.0。
:基本风压值,按《建筑结构荷载规范》GB50009-2012附表E.5中R=50年的规定取值,即
=300N/㎡。
=
×
=780N/m2×5m2×1.18m=4602N
:吊篮的荷载标准值;
:荷载标准值;
:吊篮受风面积。
(3)吊篮竖向荷载标准值计算;
=(
+
)/2 =(386+98+500)÷2×9.8=4822N
:吊篮工作钢丝绳竖向荷载标准值;
:吊篮平台及钢丝绳自重标准值;
:吊篮额定荷载(本工程中限载500kg)。
(4)吊篮水平荷载计算
吊篮水平荷载可只考虑荷载,并由两根钢丝绳各负担1/2,计算如下:
=
/2=4602÷2=2301N
:吊篮工作钢丝绳水平荷载标准值;
:吊篮的荷载标准值;
(5)工作钢丝绳承载能力验算
=K√
+
=9×√48222+23012=48762N <54000N,满足要求。
:吊篮工作钢丝绳所受拉力;
:安全系数,选取9;
5.3 钢丝绳锚固在固定结构上的计算:GB19155-2017《高处作业吊篮》6.5.5.4条:根据GB19155-2017《高处作业吊篮》8.10.2条:“工作钢丝绳最小直径6mm。安全钢丝绳直径宜采用与工作钢丝绳直径相同的型号、规格,在正常运行时,安全钢丝绳应处于悬垂状态。
当钢丝绳锚固在固定结构(混凝土或钢结构)上时,锚固点、固定结构本身的应力应不大于其材料的屈服极限。计算产生应力的作用力计算式如下:
Fv = Sd×10×(
+
) 由此公式得出(
+
)×10/Fv= Sd
(386+98+500)×10÷54000 =0.183≤3,符合要求标准。
Fv:垂直力,单位为牛(N)。2根8.3mm钢丝绳锚固,破断拉力54000N;
:吊篮平台极限工作载荷,单位为千克(kg);
Sd:冲击载荷载数。
当Sd≤3,无需采用减震缓冲措施;
当3<Sd≤5,则应该增加减震器,使得Sd≤3;
当Sd>5,则不应采用此安装方式。
6、高处作业吊篮施工准备
1、吊篮运抵现场后,须总包单位配合用塔吊或施工电梯将吊篮悬挂机构、钢丝绳和电缆、辅助钢管与扣件运抵相应楼层,并搬运到安装位置;工作平台、提升机、安全锁、配电箱等运至地面相对应的安装位置。

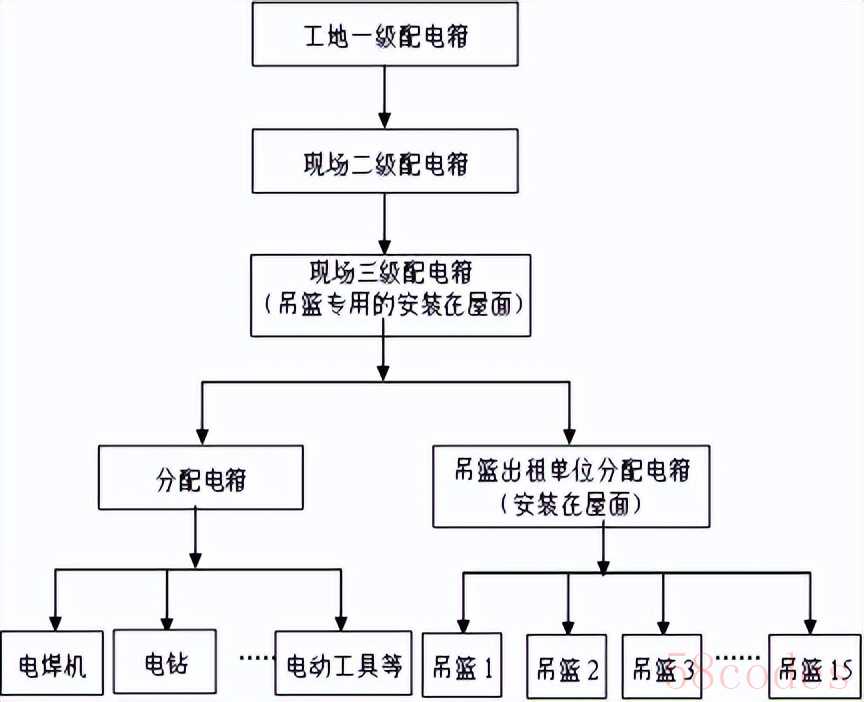

2、吊篮电源设置及用电容量计算
10号楼大约中间楼层:设置1个或多个吊篮专用三级配电箱。每个专用配电箱配100A闸刀开关或空开1个,每台吊篮配备32A以上漏电开关1个。每台吊篮额定负荷为3.0kW,负荷需用系数按0.6考虑,吊篮最大负荷为20×3.0×0.6=36kW。
3、吊篮安装前,应事先清除建筑外墙面和地面吊篮安装部位的障碍物(外檐构件、雨水天沟等),避免交叉施工,防止构成安全隐患。
7、高处作业吊篮安装、拆卸及试运行

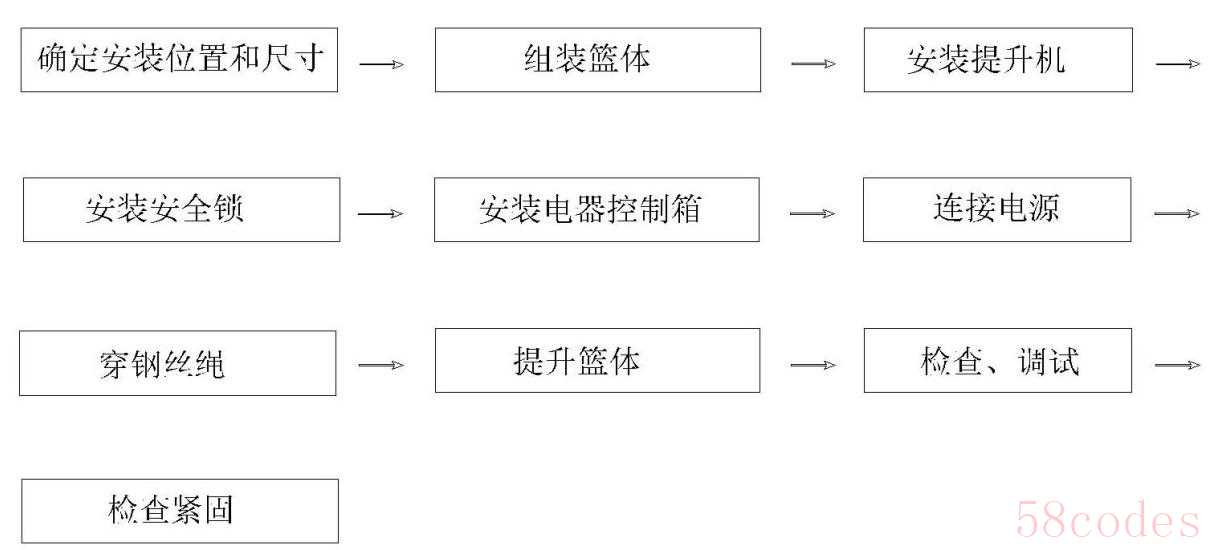

7.1、安装
(1)我方派出专业人员负责吊篮的安装组织工作,对安装工人进行安装安全技术交底后,严格按照公司“高处作业吊篮安装、拆卸安全技术交底卡”要求进行安装。安拆人员必须佩戴安全帽,系好安全带。
(2)首先安装上部悬挂机构。将前、后、中梁与前、后支架及上支柱用螺栓连接固定,张紧加强绳及平衡钢丝绳。
然后,将工作钢丝绳、安全钢丝绳与钢绳吊板正确紧固,并在前梁端头联接可靠后,方可从头到尾缓慢施放钢丝绳。钢丝绳吊板必须用专用高强螺栓,严禁替代。
(3)其次安装吊篮悬吊平台(篮体)。根据平面位置组装标准节,标准节螺栓须齐全、拧紧。
(4)最后安装提升机、安全锁。将电缆连接到吊篮专用配电箱的电源插座或接线端子上,接通电气控制箱,调好正反转。将工作钢丝绳和安全钢丝绳分别穿过提升机和安全锁。
(5)拆卸则按安装程序相反的步骤进行。吊篮移机或拆卸时必须确保悬吊平台已平稳放置在地面
(6)吊篮外侧及两端确保没有突出位置,严禁在工作平台上绑定其他物品,工作及安全钢丝绳要能自由通过。
(7)操作人员必须佩戴安全带、生命绳及安全帽等安全防护用品。操作人员应将安全带系在独立的生命绳上,生命绳独立系牢在顶层顶部柱、梁等原建筑结构上。生命绳、电缆线与建筑物磨擦接触处须用编织物或橡胶皮将其包裹保护。
(8)两套悬挂机构间距要与悬吊平台两吊点间距相等,其误差小于5cm。横梁安装应保证水平,水平高度差2%,只许前高后低。前梁伸出长度控制在1.3m内,前端稍高约30mm,前后支架距离≥4.3m。必须保证:整机抗倾覆力矩与倾覆力矩之比大于2。
(9)钢丝绳不得损伤和发生变形、扭曲。多余钢丝绳圈起捆扎,钢丝绳至少两道捆扎,并且用编织物包裹保护好,防止损伤。
(10)施放钢丝绳时必须先在屋面上理顺钢丝绳,找出绳头和绳尾,将绳尾紧固在钢丝绳吊板和前梁上,人蹬稳建筑物,然后从绳头开始一手一手地放出钢丝绳直至绳尾。严禁在施放过程中抛丢钢丝绳。需由两人共同施放。
(11)在支架就位,钢丝绳施放,吊篮上墙及调试过程中,必须协调好上下作业配合关系。严防工具、零件或建渣等物坠落伤人。
(12)重锤的安装:重锤是固定在钢丝绳下端用来拉紧和稳定钢丝绳,防止悬吊平台在提升时将钢丝绳随同拉起而影响悬吊平台正常运行。安装时,将两个重锤上的拉环用钢丝卡子捆绑在钢丝绳上离开地面15cm,且钢丝绳垂直绷紧。
(13)生命绳和绳卡的安装:在吊篮安装完毕使用以前,必须从屋面垂下一根独立的生命绳,生命绳在楼顶的攀挂点必须牢固,切不可将生命绳攀挂在悬挂机构上面,顶部挂完后安全绳放置于吊篮的中间,自锁器直接安装在生命绳上面,施工人员在施工中必须将安全带挂在生命绳上的自锁器上。
(14)通电检查:
(a)通电前检查:
①电源是380V三相接地电源,电源电缆接出处可靠固定。
②顶面悬挂机构安放平稳,固定可靠,连接螺栓无松动,平衡配重块安装可靠。
③钢丝绳连接处的绳扣装夹正确,螺母拧紧可靠。
④悬垂钢丝绳应分开,无绞结、缠绕和折弯。
⑤提升机、安全锁及悬吊平台安装正确、连接可靠,连接螺栓无松动或虚紧,连接处构件无变形或开裂现象。
⑥电缆接插件正确无松动,保险锁扣可靠锁紧。
⑦施工立面上无明显突出物或其它障碍物。
(b)通电后检查及调试:
①闭合电箱内开关,电气系统通电。
②将转换开关置于左位置,分别点动电箱门及操纵开关的上升和下降按钮,左提升机电机正反运转。
③将转换开关置于右位置,分别点动电箱门及操纵开关的上升和下降按钮,右提升机电机正反运转。
④将转换开关置于中间位置,分别点动电箱操纵开关的上升和下降按钮,左、右提升机同时正反运转。
⑤将转换开关置于中间位置,启动左右提升机电机后,按下电箱上紧停按纽(红色),电机停止转动。旋动紧停按钮使其复位后,可继续启动。
⑥将转换开关置于中间位置,启动左右提升机电机后,分别按下各行程开关触头,电机停止运转。放开触头后,可继续启动。
⑦然后上下运动吊篮3~5次,每次的升高高度约为3米。最后再次检查各连接点的安装情况。
注意:
①吊篮安装过程中,必须注意工作中的自检和互检,并重点检查与吊臂连接处每根钢丝绳有4个卡扣,要特别注意各连接点的螺栓是否齐全和牢固。
②在施工完毕后必须断开电源总开关。
(15)验收、交接:安装完毕后,组织有关人员进行验收检查,双方确认,签署验收确认单,由相关人员签字方可投入使用。
(16)移位:将钢丝绳从提升机和安全锁内抽出,并抽回屋面;再将支架、钢丝绳和配重用施工电梯或塔吊运到目的楼面,并相应移动吊篮篮体;

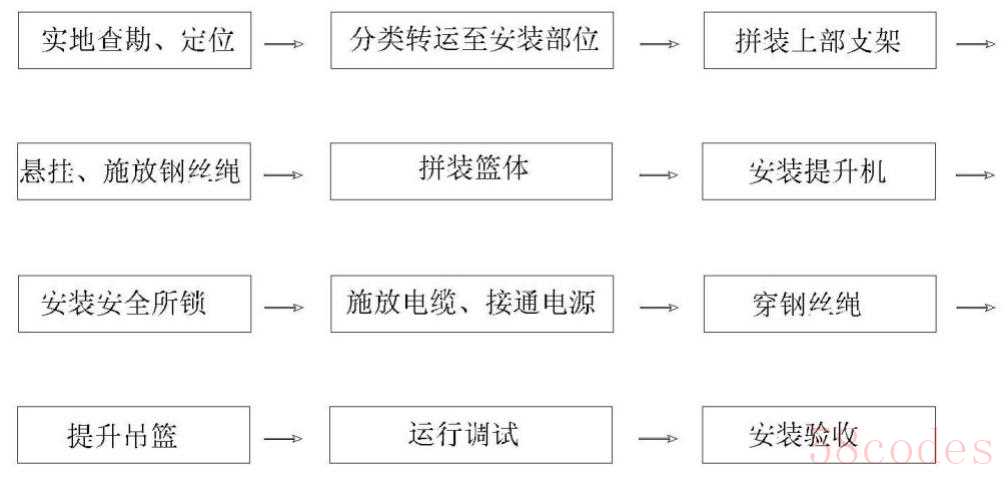

(17)整机安装顺序:

(18)上部支架安装顺序:

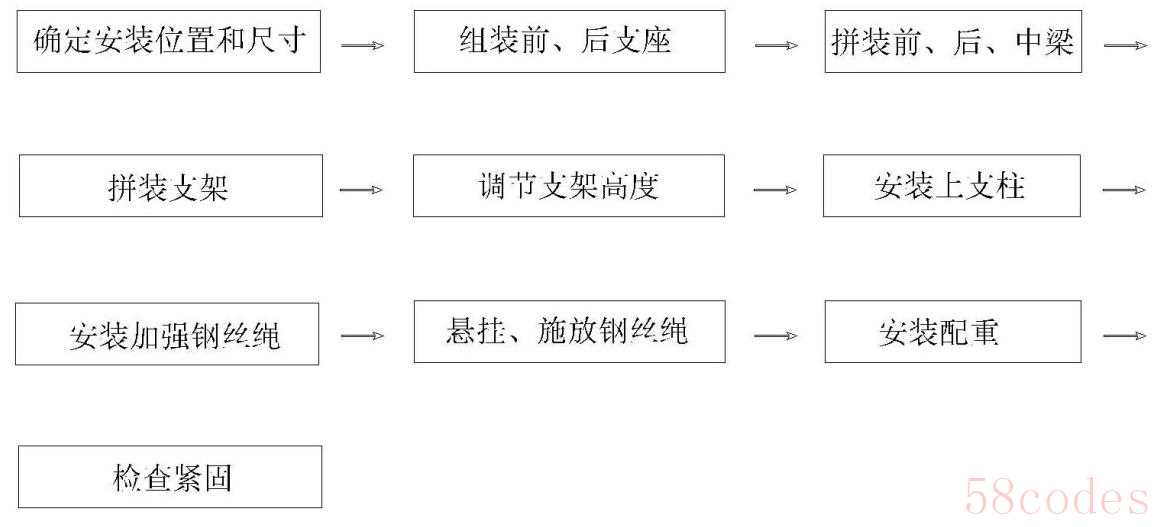

(19)吊篮平台安装顺序:

7.2、试运转
(1)试验前准备工作:在做载荷试验前,检查安全锁的锁绳状况,具体操作步骤:将电器箱面板上的转换开关拨至中间位置,将悬吊平台上升1~2m后停住,再将转换开关拨至一侧,使悬吊平台产生倾斜,当悬吊平台倾斜到3°~8°时(相当于6.0m长的悬吊平台两端高度相差40~100cm),安全锁即可锁住安全钢丝绳,将悬吊平台低端升起至水平状态时,安全锁自动复位,安全钢丝绳在安全锁内处于自由状态。(左、右安全锁都必须按上述方法检查)
上机操作人员必须按有关规定戴好安全帽,系好安全带,并将安全带索扣在安全绳上。
(2)空载运行试验:悬吊平台上下运行3~5次,每次运程3~5m,全过程应升降平衡,提升机无异常声响,电机电磁制动器动作灵活可靠,各连接处无松动现象。按下“急停”按钮,悬吊平台应能停止运行。
(3)手动滑降检查:悬吊平台上升3~5m后停止,取出提升机手柄内的拔杆,并将其旋(插)入电机风罩内的拔叉孔内向上抬,悬吊平台应能平稳滑降,滑降速度应不大于下降速度的1.5倍。
(4)额定载重量运行试验:悬吊平台内均布额定载重,吊篮在3~5m的行程中升降,至少三次。在运行过程中无异常声响和停止时无滑降现象,平台倾斜时安全锁应能灵活可靠地锁住安全钢丝绳,各紧固连接处应牢固,无松动现象。
3、拆除:
(1)拆除前对吊篮进行全面检查,记录损坏情况。
(2)吊篮的拆除步骤:
①将平台停放在平整的地面上,拆下绳坠锤;
②切断电源;
③将电缆从临时配电箱和吊篮上拆下,并卷成圆盘;
④将钢丝绳卸下拉到上方,并卷成圆盘扎紧;
⑤最后卸屋面悬挂装置,并做好保护工作。
8、高处作业吊篮现场服务人员管理制度
1、机构及人员:吊篮进场后,由出租方指派1名技术工人现场指导安装,负责吊篮的维修和技术指导工作。
2、吊篮的验收:吊篮安装完毕后,双方按“高处作业吊篮安装验收表”上规定的项目进行安装验收,验收合格后方可使用。
3、吊篮的使用:
(1)吊篮使用前,组织操作人员交由出租方对其进行关于吊篮的安全技术交底和培训,并履行签字登记手续,操作人员在操作过程中应严格遵守安全交底和技术培训的各项要求。未经交底培训的人员严禁使用吊篮。
(2)吊篮在使用期间,由我方驻场维修人员对吊篮进行日常检查和维护保养。
4、吊篮的检查
(1)操作人员按“安全技术交底卡”的规定进行吊篮的例行检查。
(2)我方驻场人员负责吊篮的日常检查和维护保养。
(3)由我公司派专人负责进行吊篮的定期检修与保养。
9、高处作业吊篮安全施工生产管理制度
9.1、吊篮的安装拆卸
(1)吊篮安装前,租用单位必须彻底清除楼面、外墙立面安装部位的所有障碍物,以确保安装质量和作业安全。
(2)吊篮安拆作业范围须有租用单位设置安全警戒线,不得有任何交叉作业。
(3)在收放钢丝绳和电缆时必须保持上下部作业人员的联系。
(4)参与安装的人员必须配戴安全,安全带;在支架就位、钢丝绳收放、吊篮上墙及调试等安装过程中,相关人员必须系好安全带。
9.2、吊篮的安全使用
(1)使用吊篮必须坚持“安全第一,预防为主”的方针和“谁使用,谁负责安全”的原则。当生产与安全发生矛盾时,必须服从安全的要求。
(2)吊篮是高处载人作业设备,要特别重视其安全操作和使用。
高处作业吊篮使用性质与塔吊、电梯、龙门吊等垂直运输设备不同,不允许作为载人和载物的垂直运输设备使用,不允许在吊篮上另设吊具。
(3)吊篮承租方必须派出专职安全员对吊篮设备及操作人员进行归口安全管理,不得多头指挥管理。出租方协助承租方进行安全监督检查。
(4)吊篮安装验收后,承租方组织操作人员交由出租方驻场人员对其进行安全技术交底和培训,并履行签字登记手续。未经出租方培训的人员严禁使用吊篮,未经培训者擅自上吊篮而发生的一切后果均与出租方无关。
(5)吊篮操作人员对以下项目进行班前检查,若有异常则通知出租方驻场人员进行检查处理后,方准使用。
①检查电源线接点,观察电源指示灯;②检查平台水平度;③检查急停开关是否正常,④检查提升机与平台连接情况,应无松动、不垂直等异常;⑤检查钢丝绳,应无缠绕、断丝、散股等现象。
(6)严禁酒后、过度疲劳、情绪异常者上岗和穿拖鞋或塑料底等易滑鞋进行吊篮作业。
(7)非吊篮作业人员不得进入吊篮平台。吊篮操作人员自备提供安全带。上吊篮的操作人员必须先背好、系好安全带,安全带上的自锁扣必须扣牢在独立的安全绳上,或配备其他安全装置。
不背好安全带和不系牢安全带而上吊篮操作,属于吊篮施工中的严重违章行为,租用单位必须杜绝此违章。否则,发生的安全事故与出租方无关。
(8)人员上、下工作平台应在工作平台的指定停放位置(地面)进行。人员进出吊篮前,应采取措施使吊篮固定。严禁作业人员从一台吊篮直接翻入另一台吊篮。
(9)施工时限定吊篮载重量 500 kg以内,严禁超载。当施工高度超过50m及前梁伸出长度超过规定范围或前后支架距离缩短时、风力较大时,载重量还要减少。工作平台内载荷(包括人体重量)应大致均布;工作平台限2人作业,不得超员。
悬挂高度在100m及其以下的,宜选用长边不大于5.5m的吊篮平台;悬挂高度在100m以上的,宜选用不大于5m的吊篮平台。
(10)吊篮运行时应密切注意上下有无障碍物,避免碰撞或拉扯;将电缆线置于吊篮外侧,防止电缆线被挂断、撞断和压断。严禁两台吊篮连在一起升降。
(11)建筑材料和工具进、出工作平台应从紧靠工作平台的楼层窗口、阳台稳妥进行,防止坠落。
(12)电焊、气焊作业时,必须对钢丝绳、电缆和工作平台进行全面防护,不得用吊篮作为电焊接地线,严禁将电焊机、氧气瓶、乙炔瓶等设备放入工作平台。
(13)严禁在吊篮上架梯爬高作业。严禁擅自在吊篮上增长、增宽或增高作业。工作平台悬挂在空中时,严禁拆卸平台上的任何部件。发生提升机卡绳或其它不明故障时,绝对禁止强行开动,不允许在空中检修吊篮,特别情况要有可行的安全保护措施,将悬吊平台固定,保证不出任何事故。
(14)严禁在夜晚、大风、大雨、大雾等恶劣条件下使用吊篮。恶劣气候条件过后,操作人员应配合检修人员全面检查吊篮情况,确认安全后,方能使用。
(15)在现场使用中,距离吊篮10m范围内不得有高压电线。承租方应在吊篮施工范围下设置醒目的警示标志(线)并配备安全监督员。
(16)电动吊篮应配独立的电源开关箱,必须可靠接零(接地)保护,如需设置照明,必须使用36V的安全电压。电气控制箱内禁止摆放杂物。
(17)吊篮不使用时应停放在地面,并离地20cm,防止吊篮篮体压断压破电缆线和造成钢丝绳变形。采取防风措施,固定好工作平台,作业人员下班前应清扫吊篮并切断电源,锁好电器箱门。不得有杂物和水进入电器箱。
(18)出租方有权拒绝执行承租方违章指挥与强令冒险作业。若吊篮被砂浆、涂料等污染,出租方有权要求承租方派人予以清洁。
(19)承租单位须检查并保证上吊篮的操作人员无不适应高处作业的疾病和生理缺陷,不符合高空作业身体条件者严禁进入吊篮。
9.3、安全监督
(1)租用单位需安排专门的安全员负责吊篮及其操作人员的统一管理,出租单位派单位安全员协助承租方进行吊篮使用的安全监督。
(2)我方每月以“安全提示”的书面形式,协助租用方加强安全管理,纠正施工中的违章行为,提示安全注意事项。
10、吊篮施工作业重大危险源识别、分析
| 危险源 | 危险因子的识别与分析 | 防范措施 | |
| 吊篮设备 | 安全锁 | 安全锁不灵敏、不锁绳:轻则导致吊篮倾斜角度偏大;重则导致高坠 | 每天使用前先进行锁绳试验;每个月打油润滑保养一次 |
| 行程急停开关 | 急停开关失灵或损坏:轻则导致吊篮故障,无法开动;重则导致吊篮冲顶高坠 | 每天使用前做急停开关按压试验 | |
| 制动器 | 制动器失灵或损坏:容易导致吊篮失稳、下滑 | 每天使用前试运行上下一层楼的距离;使用时严禁超载 | |
| 钢丝绳 | 钢丝绳变形或断裂:轻则导致吊篮故障,损坏提升机;重则导致吊篮倾翻,人员材料高坠 | 每天认真检查:一旦发现断丝、断股或扭结变形应立即更换 | |
| 工作平台 | 螺栓不齐全或严重锈蚀、脱焊、变形:严重的会导致平台断裂 | 每天使用前认真检查:螺栓补齐;严重锈蚀、脱焊、变形的更换 | |
| 电气系统 | 电箱进水或电器开关失灵:轻则导致吊篮故障无法开动或失控;重则导致电击伤人 | 随时关好电箱门,使用前按漏电开关试电按钮做漏电试验和紧急停机按钮停机试验 | |
| 悬挂系统 | 1、张拉绳松懈或锈损:导致挑臂下弯或断裂引起高坠 | 每天检查保证张拉绳无锈损并拉紧,前端上翘30~50mm | |
| 2、配重不够:导致吊篮倾翻、高坠 | 每天检查保证每台吊篮配重不低于40个,总重量不低于900公斤;用钢丝绳将配重捆绑稳固成为一个整体 | ||
| 人员操作 | 1、未经培训者私自上吊篮操作:野蛮施工破坏设备 | 加强三级教育,以及吊篮安全培训交底并做好交底记录;加大违章处罚力度 | |
| 2、不背安全带或不正确使用安全带:吊篮倾翻时引起高坠 | |||
11、安全操作规程及注意事项
吊篮是高处载人作业设备,要特别重视其安全操作和使用。使用时,应严格执行国家和地方颁布的高处作业、劳动安全、施工安全、安全用电及其他有关的法规、标准。根据吊篮的特点,还应严格遵守以下的安全操作和使用规则。
11.1、设备检查:
每次使用前的查看,包括:
(1)外观检查:查看工作平台、提升机、提升机与工作平台的连接处应无以下情况:异常磨损、腐蚀、错位、安装误差、表面裂缝、过载、不正常的松动、断裂、脱焊。
(2)查悬挂机构,各紧固件是否连接牢靠,配重块与工作钢丝绳子应符合安全技术要求。
(3)钢丝绳连接处牢固,无过度磨损、断裂等异常现象,达到报废的钢丝绳必须更换。钢丝绳下端悬吊的垂锤安装正常。
(4)电器箱、电缆、控制按钮、插头应完好,限位开关、手握开关等应灵活可靠。查电缆线有无损坏应包扎好,插头是否拧紧,保护零线是否连接可靠,试验篮内配电箱的漏电保护开关是否灵敏可靠。
(5)提升机工作正常,无过度震动现象。提升机的制动和安全锁的锁绳无任何功能异常。
(6)配置(拥护自备)的安全带应良好。
以上六项检查内容必须在每日使用吊篮前逐项检查,如有不符不处应马上纠正。否则,不准使用吊篮。
11.2、电动吊篮安全移动及拆卸:
(1)吊篮拆卸必须在吊篮现场人员的监督下,对要拆除的吊篮,要确认篮体下面没有工人工作或逗留,方可实施拆卸工作。
(2)工作平台必须落地放实后,启动提升机提出。
(3)调直安全锁钢丝绳,落下垂锤,然后徐徐将钢丝绳从安全锁内提出。
(4)拆卸电缆线,从地面抽置到屋面盘好捆紧。
(5)拆除挑梁,卸下支架,搬开配重铁,整齐码放,待运。
(6)吊篮内铺设跳板时,脚手板材质应符合要求,满铺,绑牢,不得有探头板。
(7)吊篮外侧要用密目式安全网封闭,多层作业要设置防护顶板隔离层,作业时吊篮要与建筑物连接牢固。
(8)按JGJ59-2011《建筑施工安全检查标准》规定,非工作一侧的篮片设置2道防护栏杆,高度分别为0.9m、1.1m;必须设置踢脚板,踢脚板高度100mm。采用定型生产的吊篮不能满足此要求时,应按要求增设防护设施。
11.3、操作规程: (1)高处作业吊篮必须经过技术培训合格的人员操作、维修、保养。这些人员必须无不适应高处作业的疾病和生理缺陷。酒后过度疲劳、情绪异常都不得上岗。
(2)进入吊篮人员必须配备并锁扣安全带,戴好安全帽。
(3)操作人员上机前,必须认真学习和掌握正确操作方法。使用前必须按检验项目逐项检验,检验合格,方可投入使用,使用中严格执行安全操作规程:使用后认真做好维护保养工作。
(4)工作平台严禁超载,载荷在平台全长上应基本均匀。当施工高度较高及前梁伸出长度超出规定的范围时,平台的载重量必须减少,风力较大时,还必须考虑风压的影响。严禁吊篮平台,提升机、安全锁、钢丝绳等带病作业。
(5)在正常工作中,严禁触动滑降装置及用安全锁刹车,工作平台出现倾斜应及时调整。
(6)操作人员在工作平台内使用电器设备时,低于500W电器设备可接在备用电源接线端子上,但高于500W的电器设备严禁接在备用电源接线端子上,应用独立电源供电。
(7)在高压线周围作业时,吊篮应与高压线有足够的安全距离,并应按我市电器规程实施,报有关部门批准,采取防范监护措施后,方可使用。
(8)工作平台悬挂在空中时,严禁拆卸提升机、安全锁、钢丝绳等。由于故障确定要进行修理时,应由经培训合格的专职人员在落实安全可靠的措施后,方可进行维修。
(9)吊篮禁止在雷雨天气或五级以上大风的环境下工作。
(10)若在工作中发生工作钢丝绳断裂等紧急情况,操作人员应沉着冷静,立即停机安全撤离工作平台。设备问题由专职维修人员处理。
(11)吊篮下方地面为行为禁止区域,需做好隔离措施和明显的警告标志。其它有关措施工安全技术、现场操作安全措施、劳动保护及安全用电、消防等要求,请严格按国家和地方颁布的有关规定执行。
(12)悬吊平台两侧倾斜角度超过15度时应及时调平,否则将严重影响安全锁的使用,甚至损坏内部零件。
(13)悬吊平台栏杆四周严禁用布或其他不透风的材料围住,以免增加风阻系数及安全隐患。
(14)每天在工作结束后应将工作平台降至地面,使安全锁摆臂处于松驰。
(15)工作钢丝绳、安全钢丝绳不得弯曲,不得沾有油污、杂物,不得有焊渣和烧蚀现象,严禁将工作钢丝绳、安全锁钢丝绳作为电焊低压通电回路。
(16)使用过程中,提升机、安全锁内严禁进入砂浆、胶水、废纸油漆等异物。每天使用结束后,关闭电源开关,锁好电器箱,将工作平台下降到地面停放,放松工作钢丝绳子,使安全锁摆臂处于松驰状态。露天存放应做好防雨措施,避免雨水进入提升机、安全锁、电器箱等设备中。
(17)专职检修人员应每天对整机主要部件进行检修,并做好记录,发现故障应以书面方式呈报有关部门。
(18)吊篮内铺设跳板时,脚手板材质应符合要求,满铺、绑牢,不得有探头板。
(19)吊篮多层作业要设置防护顶板隔离层,作业时吊篮要与建筑物连接牢固。
(20)架体升降时,非操作人员不得在吊篮内停留。
(21)作业前要向操作人员进行安全交底,每次升降后要经施工、技术、安全等人员检查验收合格,方可使用。
(22)按JGJ59-2011《建筑施工安全检查标准》规定,非工作一侧的篮片设置2道防护栏杆,高度分别为0.9m、1.2m;必须设置踢脚板,踢脚板高度100mm。采用定型生产的吊篮不能满足此要求时,应按要求增设防护设施。
11.4、吊篮安全使用规程:
(1)吊篮操作人员必须身体健康,18岁以上人员。上岗前经过培训,掌握吊篮工作的有关规定。
(2)有低血压、高血压、心脏病者不得从事高空作业。
(3)现场电源应保持接零并装设漏电保护开关。
(4)钢丝绳不得沾油,不得有扭伤、死弯、松散和磨擦断丝现象。
(5)安全锁如果出现故障,严禁操作人员自行拆卸修理,应马上通知专职技术人员维修或更换。
(6)超高运行(3米篮500公斤,6米篮360公斤)。
(7)雪天气或风力超过5级,操作人员不准上篮操作。
(8)架体升降时,非操作人员不得在吊篮内停留。
以上各项请严格遵照执行,确保安全!
5、操作人员注意事项:
(1)操作人员每天必须按规范戴好安全帽,系好安全带。
(2)操作人员必须身体健康,能适应高空作业,经过培训,掌握吊篮操作的有关规定。
(3)操作人员严禁酒后操作吊篮。
(4)操作人员严禁穿拖鞋上篮操作。
(5)操作人员必须熟知《吊篮安全使用规程》。
(6)操作人员如严重违章,我方有权出示停用通知书。
(7)操作人员每天必须清扫吊篮篮体杂物,减轻吊篮自重,以保证施工安全。
12、项目人员及专职安全生产管理人员岗位职责
12.1、项目经理安全生产岗位职责
(1)作为公司副经理、项目负责人安和安全生产直接责任人,代表公司对项目进行全面管理。
(2)全面负责项目人员组织、设备调度。
(3)全面负责项目的施工、技术及安全管理。
(4)代表公司进行现场协调。

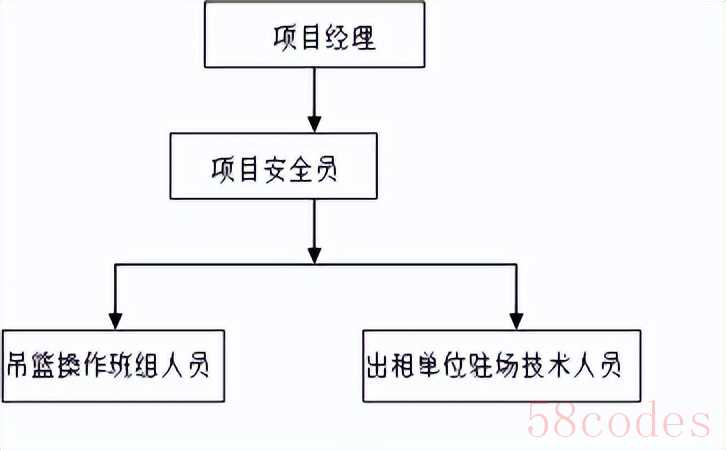

12.2、项目负责人安全生产岗位职责
(1)负责项目的安全技术和管理工作;
(2)负责组织实施设备的安装、检查、拆卸;
(3)开展三级安全教育和组织安全技术交底;
(4)组织并配合设备的验收;
(5)组织开展设备的检查和维护;
(6)组织员工的安全教育;
12.3、专职安全生产管理人员职责
(1)作为项目现场负责人和安全员,对现场安全生产承担直接责任,负责现场的的安全、技术、安装、维护和管理,认真执行公司和项目的安全生产管理方针,严格按照国家相关标准和操作规程要求;
(2)组织参加设备的安装验收;
(3)负责对吊篮操作人员进行安全技术交底和操作培训;
(4)负责设备的日常检查、维护、维修和巡视,做好例检记录;
(5)监督和制止施工过程中违章行为,对安全隐患提出整改意见,并组织整改;
(6)实施安全否决权,对违章施工按规定进行处罚;
(7)组织参加现场的定期安全生产检查,及时向公司上级部门和项目部汇报安全生产运行状况。
(8)参加项目部的安全管理小组,作为安全管理小组成员,对吊篮施工相关作业内容及相关施工人员进行安全监督和管理,参加安全管理小组组织的每日安全例行检查和定期安全检查。
所有安全资料的完成和管理。
12.4、现场安装.维修.特种作业人员安全生产岗位职责
(1)认真执行安全生产管理方针政策及安全技术交底,遵章守纪按程序操作;
(2)参加设备的安装、维护、移位、拆除;
(3)参与对吊篮操作人员进行安全技术交底和操作培训;
(4)参与设备的日常检查、维护、维修和巡视;
(5)制止野蛮施工和违章作业;
(6)发现安全隐患,立即报告项目部和公司,并及时排除;
(7)坚守岗位,服从管理,不得擅自离开工地现场;
(8)服从工作安排,做好相关配合服务工作。
(9)、在吊篮进场安装及拆除退场的阶段,加派6-8人进行安装及拆除。
13、吊篮施工安全组织保障
13.1、安全生产人员保障体系

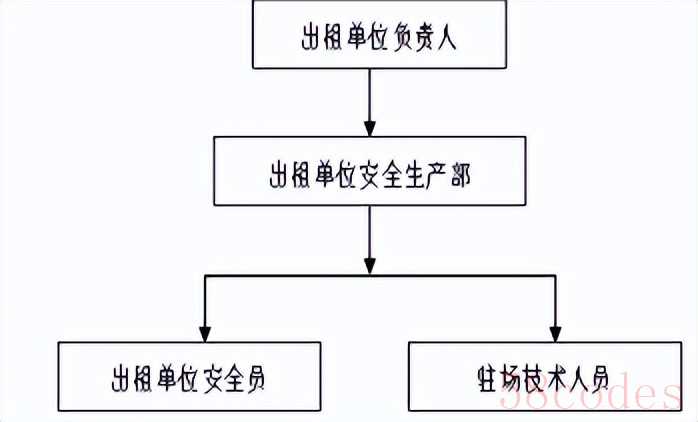

(1)吊篮出租单位安全保障体系
(2)吊篮现场管理安全保障体系
13.2、安全用电保障体系

14、施工安全技术应急措施
在施工过程中遇到特殊或突发情况时,操作人员首先要镇静,然后采取合理有效的应急措施,果断化解或排除险情,切莫惊慌失措,束手无措,延误排险时机,造成不必要的损失。下面介绍几种主要安全生产应急措施:14.1、施工中突然断电:
应立即关上电控箱的电源开关。切断电源,防止突然来电时发生意外。然后与地面或屋顶有关人员联络,判明断电原因,确定是否立即返回地面。若短时停电,待接到来电通知后再合上电源总开关,经检查正常后,再开始工作,若长时间停电或因本设备故障断电,应及时采用手动方式全工作篮平稳滑降至地面。此时千万不能图省事,贸然跨过平台护栏钻入附近窗户离开吊篮,防止不慎坠落,造成人身伤害。14.2、松开按钮,但不能停止上、下运行:
吊篮上升或下降按钮都是点动按钮,正常情况下,按住上升或下降按钮,工作吊篮才向上或下运行,松开按钮便停止运行。当出现松开按钮,但无法停止工作吊篮运行时,立即关上电控箱的电源总开关,切断电源,使用工作篮紧急停止。然后采用手动降使平台平稳落地。请专业维修人员在地面排除电器故障后,再进行作业。当确认手动降装置失效时,应与篮外人员联络,在采取相应安全措施后,方可通过附近窗户撤离吊篮。14.3、上升或下降过程中工作篮体纵向倾斜角度过大,达到篮体水平高度差为200~300mm:
此时,应及时停车,将电控箱上的转换开关旋至工作篮低端运行档,然后按上升按钮直至工作篮接近水平状态为止。再将转换开关旋回两端同时运行档,照常进行作业。如果出现工作篮由地面升至顶部或由顶部降至地面的单向全程运行中需进行二次以上(不含二次)的上述调整时,应及时将工作篮降至地面,检查两端提升机的同步性能。若差异过大,应更换电动机或提升机,选择一对同步性较好的电动机或提升机配对使用。在下降过程中出现低端安全锁锁绳时,可采用上述方法,使工作篮调平后,便可自动解除安全锁的锁绳状态,恢复正常工作。14.4、工作钢丝绳突然卡在提升机内:
钢丝绳松股、股部凸起变形或粘结涂料、水泥、胶状物时,均会造成钢丝绳卡在提升机内的严重故障发生。此时应立即停机,严禁反复升、降操作,企图强行排除险情。这不但排除不了险情,反而会造成提升机进一步损坏或发生危险。发生卡绳故障时,机内人员应保持冷静,在确保安全的前提下撤离工作篮。派经过专业训练工维修人员进入工作篮进行排除。排险时,首先将故障端的安全钢丝绳缠绕的吊架上,用绳夹夹紧,使之承受此端全部悬吊载荷。然后在悬挂机构相应位置重新安装一根钢丝绳,使其悬挂一台完好的提升机升至工作篮处,置换故障提升机。再将该端篮体提升0.5mm左右停止不动,取出卡在内部的钢丝绳。最后对提升机进行全面严格的检查和修复。必须更换零部件,不得勉强继续使用,导致埋下事故隐患。14.5、工作钢丝绳断裂,安全锁锁住安全绳:
当一端工作钢丝绳断裂,篮体发生倾斜,安全锁动作,锁住安全钢丝绳时,仍然采用上述方法排除险情。但是特别注意动作要轻,要平稳,避免安全锁受到过大冲击和干扰。14.6、工作篮一端悬挂失效,篮体单点悬挂而直立:
由于一端工作钢丝绳断裂,同侧安全锁或者一侧悬挂机构失去作用,造成一端悬挂失效,仅剩一端悬挂,致使篮体倾翻至直立时,工作篮上的操作人员切莫惊惶失措。有安全带吊住的人员尽量轻轻攀到篮体便于蹬踏之处;无安全带吊住的人员,要紧紧抓牢篮体上一切可抓的部位,然后攀至更有利的位置。此时所有人员都应注意动作不可过猛,昼保存体力,等待救援。救援人员应采用现场最有利的应急方法紧张而有序地进行施救。如果附近另有吊篮,应尽快将其移至离事故吊篮最近的位置。在确认新装的吊篮安装无误时(避免忙中出错,造成连带事故),迅速提升工作篮到达事故位置先救人员,然后再排除设备险情。15、安全生产事故应急预案
15.1、应急领导小组
(1)组长: 副组长;职责:制定公司生产安全事故应急工作制度,建立和完善应急组织体系和应急预案;当生产安全事故发生后,启动本应急救援预案,指挥和协调事故应急救援工作。(2)善后处理负责人:职责:负责及时安排好事故伤亡者及其亲属的善后事宜。(3)通讯联络组:职责:负责及时提供所需交通工具(面包车一辆)、器材(车载起重机)、通讯(电话、手机、对讲机等)、药品(消毒水、止血药、医用纱布)等急救设备。(4)现场协调组成员: ——项目安全员,职责:负责及时协调抢救现场等各方面工作,积极组织救护和现场保护消除隐情。15.2、报告程序
发生生产安全事故时,按照下列程序报告:(1)立即拨打报警110和120急救电话,报告事故发生的时间、地点和简要情况,并随时报告事故的后续情况;(2)按规定及时、如实地向当地安全生产监督管理部门和建设行政主管部门报告。15.3、生产安全事故应急救援处置
生产安全事故发生后,按照快速反应、统一指挥、协同配合的原则,迅速开展救援处置工作。(1) 启动本预案
接到事故报告后,启动本预案,迅速通知120、110、119等各相关职能部门和单位。(2)赶赴事故现场接到报告后,立即赶赴事故现场,组织指挥救援处置工作。(2) 现场救援处置,本工程最近的医院为市人民医院。
①立即采取措施,组织抢救伤员,同时保护好现场。因抢救、施救必须移动现场时,应采取设置标志、绘制现场图、摄像等保护性措施。
②迅速了解、掌握事故发生的时间、地点、原因、人员伤亡和财产损失情况,涉及或影响范围,事故发展趋势等;③及时将现场情况向有关政府部门报告,配合开展事故调查、善后处理工作。④组织人员有序疏散,采取措施防止事故扩大。⑤迅速开展妥善做好伤亡人员的善后处理事宜。15.4、事故调查处理
(1)事故调查应坚持实事求是,尊重科学的原则,及时、准确地查明事故发生的原因、过程和伤亡损失情况;确定事故责任者;提出处理意见和防范措施;写出事故调查报告。(2)坚持按照“原因没有查清不放过、事故责任者没有严肃处理不放过、广大职工没有受到教育不放过、防范措施没有落实不放过”的“四不放过”原则,对事故进行调查分析和处理。(3)不得虚报、瞒报、拒报、迟报,不得伪造。(4)立即对事故调查组提出的整改措施和意见进行整改。(5)公司建立事故档案和工伤保险档案。15.5、安全事故应急救援流程图

16 、危险源应急预案分析目录
16.1高空坠落应急预案(1)目的为有效、及时的抢救伤员,防止事故的扩大,减少经济损失制定本预案。(3) 组织网络与职责
由项目负责人、安全员、技术负责人等成立应急小组。项目负责人任应急小组组长。
现场发现人员应立即通知应急小组成员。
应急小组成员组织抢救伤员、医院联系、车辆的调度等。
(4) 应急措施
组织迅速将伤员脱离危险场地,移至安全地带。
保持伤员呼吸道通顺,若发现窒息者,应立即解除其呼吸道梗阻和呼吸机能障碍,解开伤员衣领,消除伤员口鼻、咽、喉部的异物、血块、分泌物、呕吐物等。
有效止血,包扎伤口。
若伤员有骨折,关节伤、肢体挤压伤,大块软组织伤都要固定。
若伤员有断肢等应尽量用干净的干布(灭菌敷料)包裹装入塑料袋内,随伤员一曲起送。
预防感染、止痛。可以给伤员用抗生素和止痛剂(片)。
记录伤情,现场救护人员应边抢救边记录伤员的受伤机制、受伤部位、重伤程度等第一手资料。
立即拨打120与救护中心取得联系,详细说明事故地点、严重程度、本部门的联系电话,并派人到路口接应。
(5) 应急物资
常备药品:消毒物品、急救物品(绷带、无菌敷料)及各种常用小夹板、担架、止痛片、抗生素、止血袋、氧气袋。
(6) 通讯联络
项目负责人: 手机:
安全员: 手机:
技术负责人: 手机:
医院救护中心: 120 匪警: 110 火警: 119
(7) 注意事项
重伤员运送应使用担架,有腹部创伤者及脊柱损伤者,应采用卧位运送;胸部伤者一般取半卧位,颅脑损伤者一般取仰卧偏头或半卧位,以免误吸呕吐物。
16.2触电应急预案(1)目的为有效、及时的抢救伤员,防止事故的扩大,减少经济损失制定本预案。(2)组织网络与职责由项目负责人、安全员、技术负责人、电工等成立应急小组。项目负责人任应急小组组长。
现场发现人员负责切断电源并立即通知应急小组成员、电工。应急小组成员负责组织抢救伤员并立即与医院联系。(3)应急措施当机立断切断事故现场电源,尽可能立即切断总电源(关闭电路),用现场得到的干燥木棒等非导电体移开电线或电器。将伤员立即脱离危险地方,组织人员立即急救。若出现触电者呼吸或呼吸心跳均停止,则将伤员仰卧在平地上或平板上,立即进行人工呼吸或同时进行体外心脏按压。立即拨打120与救护中心取得联系(医院在附近的直接送往医院)详细说明事故地点、严重程度、本部门的联系电话,并派人到路口接应。
(4)应急物资
常备药品:消毒物品、急救物品(绷带、无菌敷料)及各种常用小夹板、担架、止痛片、抗生素、止血袋、氧气袋。(5)通讯联络项目负责人: 手机:
安全员: 手机:
技术负责人: 手机:
医院救护中心: 120 匪警: 110 火警: 119
(8) 注意事项
在未脱离电源时,切勿用手去拉触电者。
要求心肺复苏要不断的进行(包括送医院的途中)不能随便放弃。
16.3施工中突然断电应急预案施工员突然断电时,应立即按下“紧急停机”按钮,切断主电路,防止突然来电发生意外,然后与地面或屋顶有关人员联络,判明断电原因,确定是否立即返回地面。若短时间停电,待接到来电通知后,松开“紧急停机”按钮,再继续工作。若长时间停电或因本设备故障断电,应立即采取手动方式使工作平台平稳滑降至地面。此时千万不要图省事,贸然跨过平台护栏钻入附近窗户离开吊篮,防止不慎坠落,造成人身伤害。16.4松开按钮,但不能停止平台上、下运行应急预案吊篮上升或下降按钮都是点动按钮。在正常情况下,按住上升或下降按钮,工作平台向上或向下运行。当出现松开按钮,但无法停止工作平台运行时,应立即按下“紧急停机”按钮,切断主回路是工作平台紧急停止。然后使用手动滑降使平台平稳落地,请专业维修人员在地面排除电气故障后,在进行作业。当确认手动升降装置失效时,应与平台外的人员联络,在采取相应安全措施后,方可通过附近窗户或平台撤离吊篮。16.5在上升或下降过程中工作平台纵向倾斜角度过大应急预案
此时,应立即停机,将电控箱上的转换开关旋至工作平台低端一侧运行档,然后按上升按钮直至工作平台接近水平状态为止。再将转换开关旋回至两端同时运行档,继续进行作业。
如果工作平台在上升或下降运行,在100m行程内,需进行二次以上(不含二次)的上述调整时,应及时将工作平台降至地面,检查两端提升机的同步性能。若差异过大,应更换电动机或提升机,选择一对同步性较好的电动机或提升机配对使用。在下降过程中出现低端安全锁绳时,也可采用上述方法,使工作平台调平后,便可自动解除安全锁的锁绳状态,恢复正常工作。16.6工作钢丝绳突然卡在提升机内应急预案钢丝绳松股、局部凸起变形或粘结涂料、水泥、胶状物时,均会造成钢丝绳卡在提升机内的严重故障发生。此时应立即停机,严禁反复升、降操作,企图强行排除险情,这不但排除不了险情,反而会造成提升机进一步损坏或发生危险。发生卡绳故障时,机内人员应保持冷静,在确保安全的前提下撤离平台。派经过专业训练的维修人员进入工作平台进行排险。排险时,首先将故障端的安全钢丝绳在安全锁出绳口处,用绳夹夹紧,是安全钢丝绳承受此端全部悬吊载荷。然后再悬挂机构相应位置重新安装一根钢丝绳,使其悬挂一台完好的提升机升至工作平台处,置换故障提升机。再将该端篮体提升0.5m左右停止不动,取下安全钢丝绳上的绳夹,使其恢复到自然悬垂状态,然后将工作平台调平后升至顶部取下故障钢丝绳,再降至地面,将提升机解体,取出卡在内部的钢丝绳。最后对提升机进行全面严格的检查和修复。必须更换受损零部件,不得勉强继续使用,埋下事故隐患。16.7一端工作钢丝绳断裂。安全锁锁住安全绳应急预案当一端工作钢丝绳断裂,篮体发生倾斜,安全锁动作,锁住安全钢丝绳,仍采用上述方法排除险情。但是特别注意动作要轻,要平稳,避免安全锁受到过大冲击和干扰,而突然失控。16.8工作平台一端悬挂失效,篮体单点悬挂而直立应急预案由于一端工作钢丝绳断裂,同侧安全锁又失灵或者一侧悬挂机构失去作用,造成一端悬挂失效,仅剩一端悬挂,致使篮体倾翻至直立状态时,工作平台上的操作人员且莫惊慌失措。有安全带吊住的人员应尽量轻轻攀到篮体便于蹬踏之处;无安全带吊住人员,要紧紧抓牢篮体上一切可抓的部位,然后攀枝更有利的位置。此时所有人员都应注意动作不可过猛,尽量保存体力,等待救援。救援人员应采用现场最有效的应急方法,紧张而有序的进行施救。如果附近另有吊篮,应尽快将其转移至离事故吊篮最近的位置。在确认新装的吊篮安装无误时(避免忙中出错,造成连带事故),迅速提升工作平台到达事故位置先救人员,然后在排除设备险情。或及时拨打119,请求公安部门协助救援。17、安全施工监测监控措施
1、在雨季,将吊篮的提升机、电箱用无纺布包裹住,并在电缆和电控箱的各个承插接口处用防水胶布密封住以便尽可能的防止雨水进入。使用前,必须打开各承插接口,通风凉干。以免发生电器事故。2、吊篮内的操作人员必须穿防滑和绝缘电工鞋。3、雷雨天绝对禁止施工,并在雷雨到来之前彻底检查吊篮的接地情况。4、六级以上大风天气里,必须将吊篮下降到地面或施工面的最低点并固定好。5、冬季施工应注意不可以将施工用水到处飞溅,以免结冰导致施工人员摔倒而出现事故。6.在冬季雾天施工时,应等大雾散去并在日照比较充足的情况下,才可以使用电动吊篮,否则,容易出现钢丝绳打滑并可能发生设备事故。7、 冬季施工人员必须穿防滑绝缘鞋,将棉衣和棉裤穿好并系好袖口裤脚。
8,现场维修管理人员做好每台吊篮设备检查维修记录.发现并排除安全隐患,以保证施工安全。18 租赁公司施工资质及服务承诺:
1.机械设备租赁有限公司所提供的吊篮具备以下资质证书及证照。
① 三证合一营业执照
② 建筑业企业资质证书
③ 起重设备安装工程专业承包资质
④ 四川省建设厅颁发的(安全生产许可证)
⑤ 高处作业吊篮出厂检验报告
⑥ 高处作业吊篮整机合格证或产权证
⑦ 特种作业操作证
⑧ 安全锁合格证
2.服务承诺:(1)提供性能优良安全可靠的吊篮设备和服务。;(2)吊篮急停装置、限速保护装置齐全完好。(3)派1~2名工人常驻现场,提供承租单位满意服务。(4)负责对承租单位(即使1人)吊篮操作人员进行培训和安全技术交底。 (5)满足租赁方现场配合要求,按时按点完成任务。
工程名称:
吊篮安装高度: _____米
吊篮数量:______台
安装时间:
交底内容:
一、基本要求:1、工人进入工地前必须认真学习本工种安全技术操作规程,并严格遵守。未经安全知识教育和培训,不得进入施工现场操作。2、患高血压、心脏病、贫血病、癫痫病以及其他不适于高空作业的,不得从事高空作业。3、入施工现场必须戴好安全帽,扣好帽带;并正确使用个人劳动防护用品。4、施工现场禁止穿拖鞋、高跟鞋、赤脚和易滑、带钉的鞋和赤膊操作。在平台、屋沿口操作时,面部要朝外,必须系好安全带。5、凡上级或管理干部违章指挥,有冒险作业情况时,不盲目操作, 可以拒绝接受。待清楚作业情况时,方可继续操作。6、不准在没有防护的外墙和外壁板等建筑物上操作。7、高处作业人员严禁相互打闹,以免失足发生坠落危险。8、在进行悬空作业时,应有牢靠的立足点并正确系挂安全带;现场应视具体情况配置防护栏网、栏杆或其他安全设施。二、进场准备:1、进场前必须对设备进行全面的维护和检查,设备状态良好,所有部件配套齐全。2、对所有安装工具进行全面检查。3、对个人防护用品进行检查。4、对所有安装人员进行明确分工。三、安装作业程序:1、根据《吊篮施工方案》进行实地测量,核实吊篮安装位置。2、利用塔吊和施工电梯将吊篮上部支架、配重、钢丝绳转运至屋面安装位置,将篮体、提升机转运至裙楼屋面相应安装位置。3、拼装上部支架和篮体。4、施放钢丝绳、电缆和保险绳。5、连接电源。6、穿钢丝绳。7、提升吊篮。8、调试和检查吊篮。9、安装验收。四、安装作业安全注意事项:1、在施放钢丝绳时必须注意加强上下部作业人员的联系,协调好上下部作业人员的配合关系。2、参与安装人员必须佩带安全帽,在支架就位、钢丝绳施放、吊篮上墙及调试等安装过程中,相关人员必须系好安全带。3、吊篮安装验收时,应特别注意对吊篮运行范围内的障碍物的排除,施工、安装的电焊把线不得靠近或缠绕在吊篮钢丝绳上。4、吊篮安装时,应在作业范围设置警戒线,禁止上下交叉作业。5、5级以上大风、大雨、雷雨、雾天和大雪天,应停止安装吊篮。6、安装吊篮不得在夜间作业。7、安装作业必须严格按以上安全技术交底正确安装吊篮,严禁违章操作。交底时间: 年 月 日
安装负责人:
安全员:
安装人员签字:
甲方: 乙方:
签约代表: 签约代表:
21.电动吊篮安装验收表
| 工程名称 | 承租方 | ||||||||||
| 施工地点 | 合同编号 | ||||||||||
| 安装单位 | 安装负责人 | ||||||||||
| 吊蓝型号 | ZLP630型 | ||||||||||
| 吊蓝规格(米) | 1.5 | 2 | 2.5 | 3 | 3.5 | 4 | 4.5 | 6 | |||
| 吊篮数量(个) | |||||||||||
| 安装时间 | 验收时间 | ||||||||||
| 项目 | 检查内容及要求 | 结论 | |||||||||
| 平台及悬挂机构 | 钢结构有无变形开焊裂纹破损等问题 | ||||||||||
| 配重的重量及块数是否满足要求 | |||||||||||
| 悬挂机构挑梁外伸长度是否符合要求 | |||||||||||
| 悬挂机构的搞倾覆系数是否大于等于3 | |||||||||||
| 悬挂机构的配重是否固定 | |||||||||||
| 零部件是否齐全正确安装是否符合要求 | |||||||||||
| 悬挂机构两根挑梁之间的距离是否正常 | |||||||||||
| 电器系统 | 配电箱外壳的绝缘电阻是否不小于0.5M欧姆 | ||||||||||
| 带电零件与机体间的绝缘电阻是否不低于2M欧姆 | |||||||||||
| 电线电缆是否破损,供电电压380±10%是否正常 | |||||||||||
| 电器系统各种安全保护装置是否齐全可靠 | |||||||||||
| 电器元件是否灵敏可靠 | |||||||||||
| 钢丝绳 | 钢丝绳的直径规格是否符合要求 | ||||||||||
| 钢丝绳是否达到报废标准 | |||||||||||
| 钢丝绳的固定是否符合要求 | |||||||||||
| 安全钢丝绳下的坠铁是否符合要求 | |||||||||||
| 试运行 | 空载试运行时,电路及限位是否可靠,灵敏有效,起制动是否正常 | ||||||||||
| 额定载荷运行时,电路及限位是否可靠,灵敏有效,起制动是否正常 | |||||||||||
| 安全锁及提升机 | 安全锁提升机润滑密封是否良好 | ||||||||||
| 安全锁提升机试验时,是否灵敏可靠 | |||||||||||
| 安全锁编号是否齐全 | |||||||||||
| 提升机编号是否齐全 | |||||||||||
| 安全锁的上次标定日期是否在有效期内 | |||||||||||
| 监理单位意见 | 年 月 日 | ||||||||||
| 施工单位意见 | 年 月 日 | ||||||||||
安装单位意见 | 年 月 日 | ||||||||||
